教您如何安裝新型復合板

來源:鋼構聯盟       發布(bu)時間:2018/3/13 14:55:35     點(dian)擊率:936

       彩(cai)色鋼板(ban)圍(wei)(wei)護結(jie)構的(de)構造處(chu)理(li)好(hao)壞(huai)是(shi)涉及彩(cai)板(ban)圍(wei)(wei)護結(jie)構建筑(zhu)使用(yong)功能(neng)和建筑(zhu)形(xing)象(xiang)的(de)重(zhong)要(yao)環節,應認(ren)真研(yan)究(jiu)并詳盡的(de)給出構造圖(tu)紙,已(yi)達(da)到安(an)裝時每一部位有章可循,避免(mian)施工(gong)安(an)裝的(de)隨意性。

一、說明

       1、本(ben)安裝(zhuang)步驟(zou)適用于(yu)指導千萬間夾芯墻(qiang)面板現場處理及安裝(zhuang)的施(shi)工工藝,是千萬間夾芯墻(qiang)面板安裝(zhuang)的基本(ben)指導文(wen)件(jian)。

       2、安(an)裝千萬間夾芯墻面板及(ji)相關收(shou)邊配(pei)件前,請仔細(xi)閱讀本安(an)裝步驟與(yu)項(xiang)目施(shi)工圖,以保(bao)證順(shun)利安(an)裝。

       3、本安(an)(an)裝步驟所(suo)示安(an)(an)全為基本信(xin)息,并不包括(kuo)對使(shi)用(yong)者及每個(ge)工程(cheng)的安(an)(an)全大小的適用(yong)程(cheng)度。承(cheng)包商必須查核所(suo)有的安(an)(an)全裝置及其負載參數已經通過建(jian)筑師和工程(cheng)師的驗證,并符合規范及環境。

       4、正確的施工流程和(he)安(an)全措施,配合本安(an)裝步驟(zou)和(he)施工圖紙,就能(neng)保(bao)證項目以最(zui)低廉的成(cheng)本和(he)最(zui)迅捷的速度,高質量的完(wan)成(cheng)安(an)裝。

       5、對本安裝步(bu)驟的任何修正及改進意見,我們將在以后的再版中(zhong)予以說明,并及時予以更新(xin)。

二、板型介紹

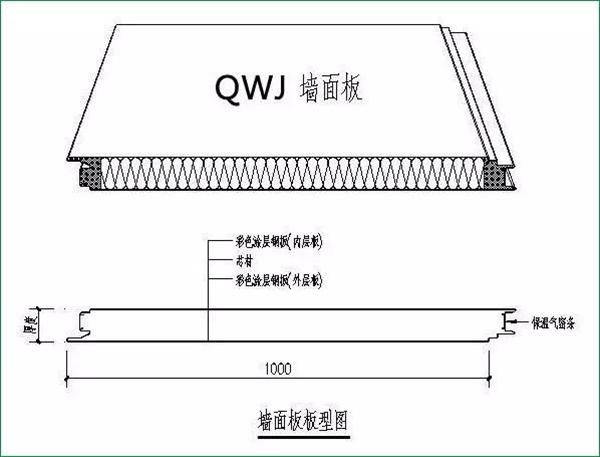

       千萬間墻面(mian)板(ban)根據芯(xin)(xin)材的不同可分為(wei)聚氨(an)酯(zhi)夾芯(xin)(xin)板(ban)(PU/PIR)、巖(yan)棉夾芯(xin)(xin)板(ban)和玻璃(li)絲棉夾芯(xin)(xin)板(ban)。

       多(duo)種外觀效(xiao)果(純(chun)平、小波紋、浮雕、方(fang)波)供用戶選擇(ze)。

       隱釘式的(de)加接(jie)方式,表面無外露螺釘,防水性(xing)能優異,建(jian)筑墻體優美順暢。

三、千萬間(jian)夾芯墻面板(ban)現場處理

1、堆放

       A.堆(dui)放(fang)地(di)點必(bi)須是平整、堅固、干凈、通(tong)風。堆(dui)場要盡量靠近外墻板安裝(zhuang)的區域,避免長距離二次(ci)運(yun)輸(shu)。

       B.堆(dui)放(fang)時注(zhu)意用枕木調整高度,使(shi)(shi)堆(dui)放(fang)后的(de)墻(qiang)面(mian)板有 2~5°C 的(de)傾(qing)斜角度,這樣即(ji)使(shi)(shi)外墻(qiang)板間進(jin)水(shui)(shui),水(shui)(shui)也不會停留在(zai)外墻(qiang)板上。如放(fang)置室(shi)外,必須以(yi)防水(shui)(shui)布加(jia)以(yi)完全覆蓋(gai),對(dui)與芯(xin)(xin)材(cai)(cai)為巖棉或玻璃絲棉的(de)墻(qiang)面(mian)板端部芯(xin)(xin)材(cai)(cai)裸露部分應該加(jia)強(qiang)保護,以(yi)免因雨水(shui)(shui)損壞芯(xin)(xin)材(cai)(cai)。

       C.外(wai)墻板(ban)堆放地應遠離(li)其(qi)它裸露鋼(gang)材(cai),以免這些(xie)鋼(gang)材(cai)上的可銹蝕物飄落(luo)并附著(zhu)在(zai)外(wai)墻板(ban)上,難(nan)以清除而造(zao)成銹斑,并滲入(ru)鋼(gang)板(ban)。

       D.外墻板(ban)(ban)重疊堆(dui)放時,每疊不能超過二箱,不能在外墻板(ban)(ban)上(shang)放置重物和踩踏,以避免損壞面漆甚至(zhi)鋼板(ban)(ban)。

       E.千萬間夾芯(xin)墻面板(ban)采用(yong)聚乙烯保護膜(mo)包裹。該膜(mo)不能長久接受(shou)太陽光直射,否則會使保護膜(mo)很(hen)難撕(si)落(luo)。

       F.對于收邊也必須整齊堆放(fang),如放(fang)置室外,必須以(yi)防水布加以(yi)完全覆蓋

2、搬運

       人工(gong)搬運(yun)全程必須用(yong)保護手(shou)套和護鏡。單張(zhang)外(wai)墻板搬運(yun),視板的長度(du),需由 3~5 人抬運(yun), 以不(bu)使(shi)外(wai)墻板變(bian)形(xing)為準。為防止接口(kou)(kou)破壞,不(bu)能以接口(kou)(kou)處(chu)作(zuo)受力點把平板拿起。搬運(yun)時不(bu)要在物體的表面上拖(tuo)拉(la)外(wai)墻板,也(ye)不(bu)要將外(wai)墻板相互之間(jian)拖(tuo)拉(la),以免(mian)(mian)損傷面漆。搬運(yun)時應(ying)避免(mian)(mian)彎曲(qu),彎曲(qu)會破裂板的芯材(cai)并(bing)永遠使(shi)內外(wai)表面變(bian)形(xing)。

3、吊裝

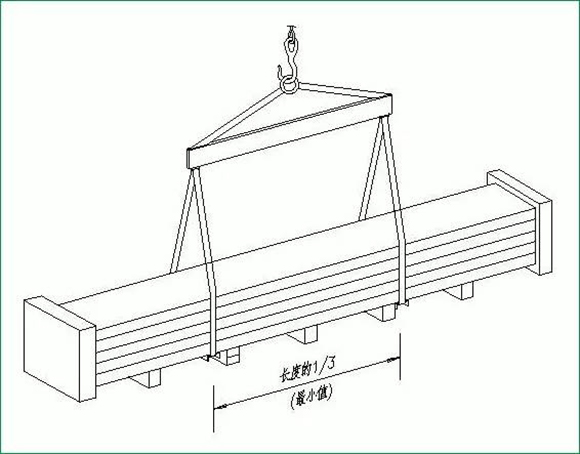

       成捆外(wai)墻板吊(diao)運,不能直(zhi)接(jie)用(yong)吊(diao)鉤和(he)(he)外(wai)墻板間形成三角形方式吊(diao)運,而必須使用(yong)項目配備的吊(diao)具和(he)(he)吊(diao)桿(gan),使吊(diao)帶與(yu)外(wai)墻板和(he)(he)吊(diao)桿(gan)間垂直(zhi)吊(diao)運,并應找(zhao)好起(qi)吊(diao)平衡點后吊(diao)運。要單(dan)捆起(qi)吊(diao),小心輕放,不能將外(wai)墻板拖(tuo)行(xing)。

四、千(qian)萬(wan)間新型建筑(zhu)板(ban)材的安裝

       彩板圍護結(jie)構(gou)的(de)安裝(zhuang)是(shi)非常重要的(de)環(huan)節,必須(xu)引起足(zu)夠重視,同樣的(de)材料不(bu)(bu)同隊(dui)伍安裝(zhuang)會(hui)出(chu)現截然(ran)不(bu)(bu)同的(de)結(jie)果(guo)

1、交接檢驗及(ji)安裝準(zhun)備

       A、交接檢(jian)驗:檢(jian)查檁(lin)條(tiao)的安(an)裝是不可以滿(man)足圍護結(jie)構安(an)裝條(tiao)件,包括:檁(lin)條(tiao)定位線的偏移、垂(chui)直(zhi)度(du)、彎曲矢高以及安(an)裝的構造要求。

       B、材(cai)料(liao)準備:詳(xiang)細核對布置圖(tu)所對應的墻面板材(cai)規(gui)格、型號(hao)、數(shu)量、連接件、配件的規(gui)格和(he)數(shu)量。

       C、機(ji)具(ju)準備(bei):提升(sheng)設備(bei)、手(shou)提工具(ju)、電(dian)源連接(jie)器具(ju)、腳手(shou)架和其它臨時小型配件。

       D、技術準備:施工詳(xiang)圖(tu)、排板圖(tu)、節點(dian)構造圖(tu)等。

       E、場(chang)地及(ji)臨時設(she)施準備(bei):裝卸條件(jian)、設(she)備(bei)行(xing)走路(lu)線、提長(chang)位置、馬道設(she)置、施工道路(lu)、臨設(she)位置。

       施(shi)(shi)(shi)工(gong)前應有專門的(de)詳圖人員對施(shi)(shi)(shi)工(gong)技(ji)術(shu)人員進行(xing)技(ji)術(shu)交底,以確保(bao)(bao)施(shi)(shi)(shi)工(gong)順(shun)利進行(xing)和工(gong)程質(zhi)量的(de)保(bao)(bao)證。

2、起始支架安裝

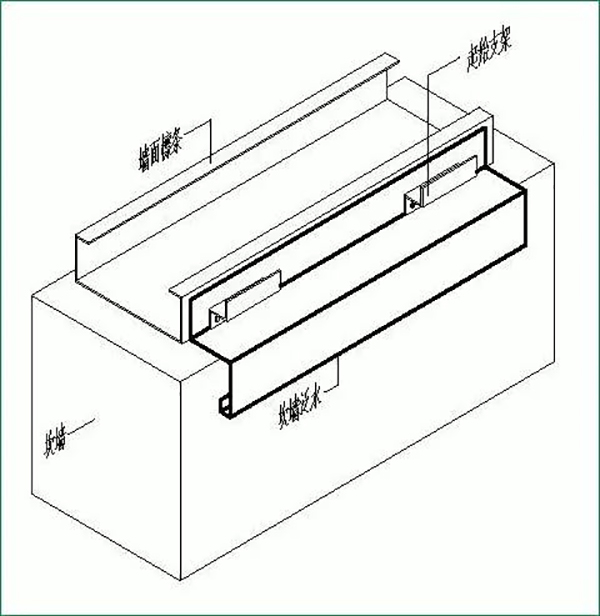

       根據施(shi)工詳圖,確定板材的(de)安(an)裝起(qi)始(shi)線標高(gao),放(fang)線,找平(ping),安(an)裝起(qi)始(shi)支(zhi)架,支(zhi)架安(an)裝的(de)偏差為進出(chu)為±2mm, 下(xia)高(gao)度偏差為±2mm詳圖如下(xia)

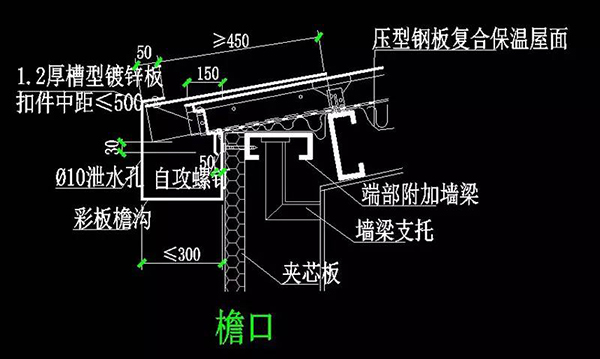

       安裝的(de)同時如有坎(kan)墻泛(fan)水件也(ye)一同安裝完成。詳圖如下(xia)

       確定安裝(zhuang)(zhuang)起(qi)始標高后(hou),應(ying)按(an)起(qi)始標高向上(shang)每隔 5 塊板畫出復檢標高線,以備后(hou)續安裝(zhuang)(zhuang)檢查。

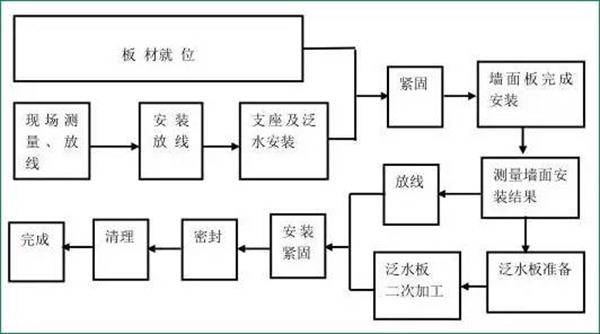

3、板材的安裝

       A、認真學習施工圖(tu),根據(ju)施工圖(tu)選好安(an)裝立面,確定安(an)裝基準;

       B、根(gen)據施(shi)工圖板的編號,安(an)(an)裝起(qi)(qi)始(shi)板并(bing)調整(zheng);起(qi)(qi)始(shi)板的底部(側邊)依靠(kao)起(qi)(qi)始(shi)支架(jia)固(gu)(gu)定(ding)(ding),安(an)(an)裝結束用(yong)水平尺(chi)復合(he)板的水平度,測(ce)邊)依靠(kao)起(qi)(qi)始(shi)支架(jia)固(gu)(gu)定(ding)(ding),安(an)(an)裝結束用(yong)水平尺(chi)復合(he)板的水平度,測(ce)量(liang)板的安(an)(an)裝精度±2mm。當確(que)認安(an)(an)裝精度完全符(fu)合(he)安(an)(an)裝公差時,再用(yong)自攻釘(ding)將外墻板同次結構固(gu)(gu)定(ding)(ding);

       C、每安(an)裝 5 排外墻板必須測量一次安(an)裝公差(cha),并進行調整;

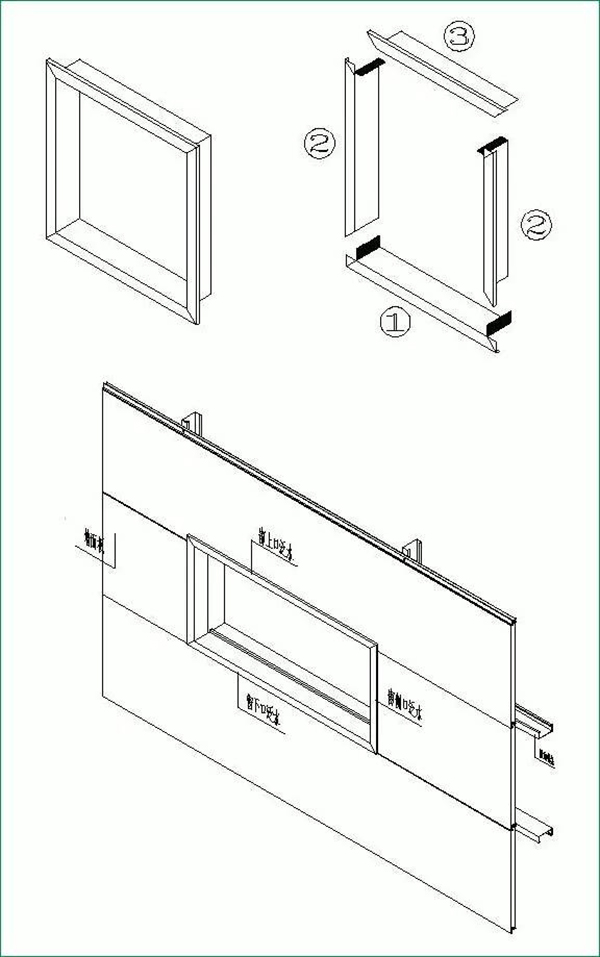

       D、在門窗、開洞及(ji)建筑物(wu)的陰陽(yang)角處,根據(ju)需要現場(chang)切割外墻板;

       E、板安裝好后別(bie)忘記撕掉表面的(de)聚乙烯(xi)保護膜;

       ;F、相鄰柱距間的材板(ban)應(ying)檢查板(ban)縫(feng)的平直度并(bing)及時調(diao)整,避免出現錯臺(tai)現象(xiang)。

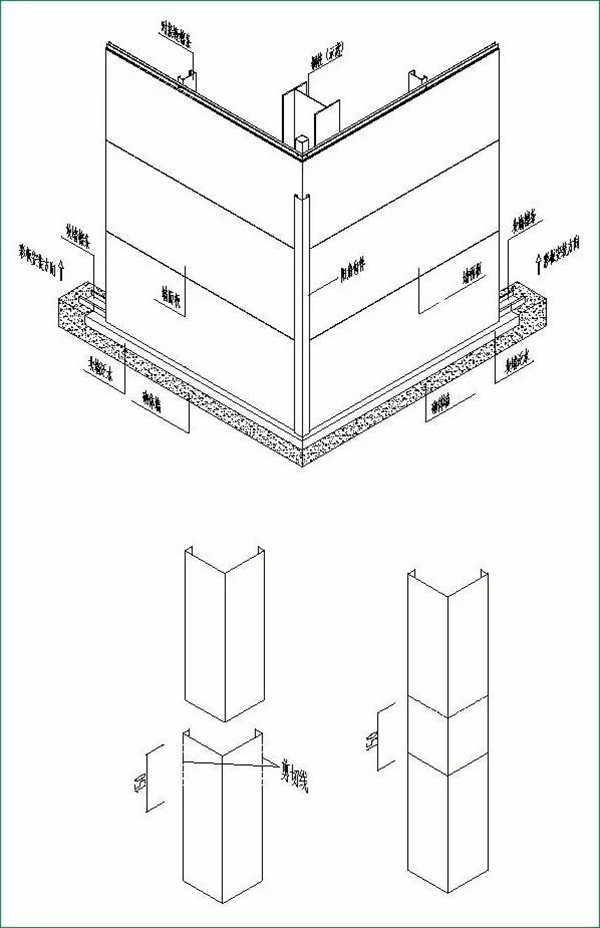

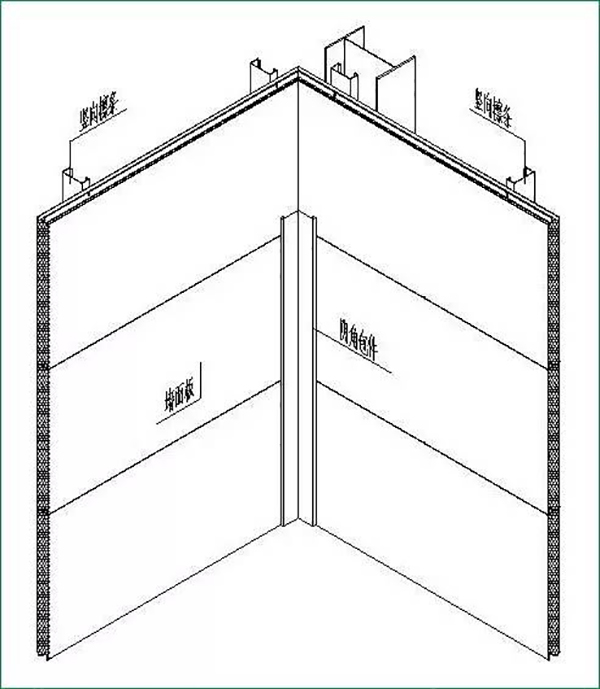

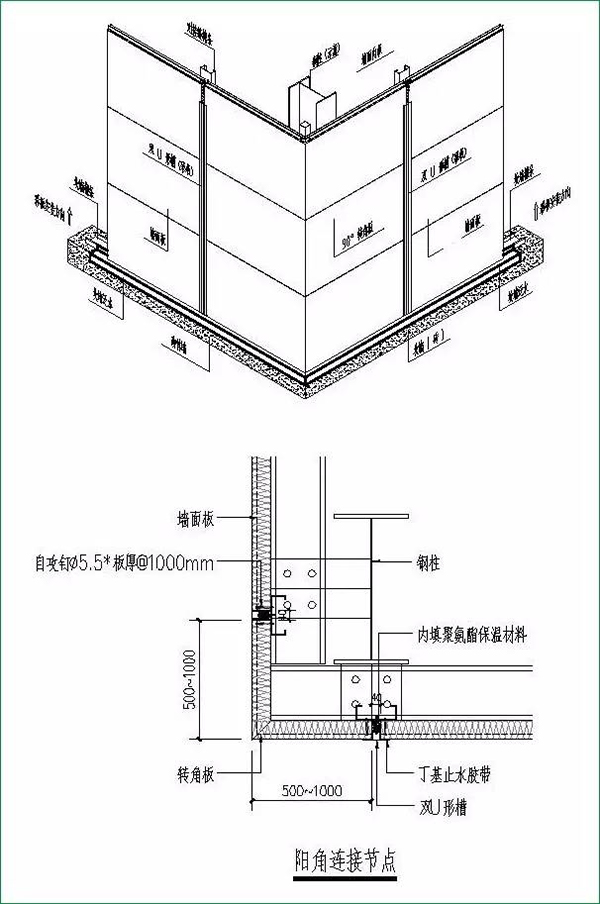

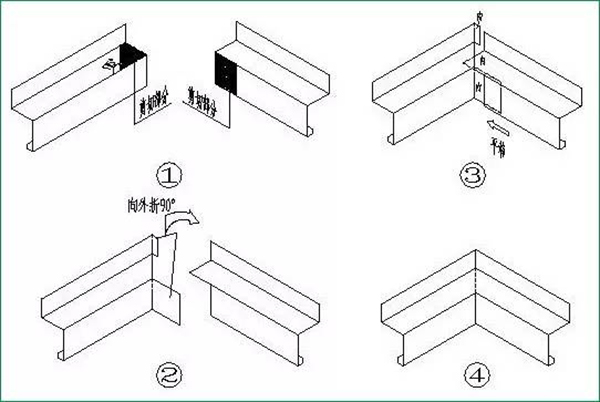

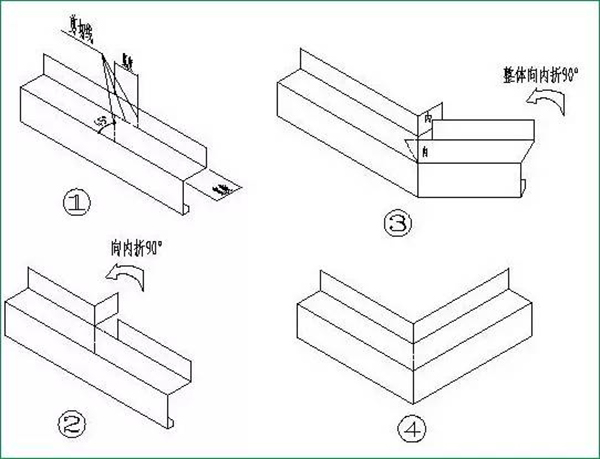

4、轉角板的安裝

       轉(zhuan)(zhuan)角(jiao)(jiao)板(ban)可在(zai)墻面(mian)板(ban)安(an)裝(zhuang)完成(cheng)后再(zai)安(an)裝(zhuang),也可最先安(an)裝(zhuang),安(an)裝(zhuang)方法同(tong)墻面(mian)板(ban),同(tong)時(shi)控轉(zhuan)(zhuan)角(jiao)(jiao)板(ban)對(dui)應兩個墻面(mian)的板(ban)縫線(xian)及對(dui)接縫的垂直度。

5、各類收邊的安裝

       收(shou)邊對應(ying)施(shi)工詳圖所注使(shi)用位置,對有(you)需要二次加工的(de)應(ying)提前剪(jian)(jian)角或折邊,為(wei)了保護切邊的(de)涂層最(zui)好用剪(jian)(jian)刀裁剪(jian)(jian)。

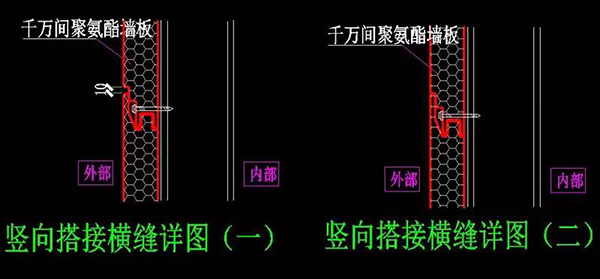

       收(shou)邊的(de)(de)搭接:因(yin)為(wei)長度的(de)(de)原因(yin),部(bu)分收(shou)邊需要搭接,墻(qiang)面(mian)外泛水(shui)剪角或折邊,為(wei)了保護切邊的(de)(de)涂層最好用剪刀裁剪。

       收邊的搭(da)接(jie):因為長度(du)(du)的原(yuan)因,部分收邊需要搭(da)接(jie),墻(qiang)面外泛水有(you)(you)防水要求時(shi),搭(da)接(jie)長度(du)(du)為 150mm,用(yong)(yong)二道鉚(liu)釘連接(jie)間距(ju) 50~100mm;墻(qiang)面內泛水搭(da)接(jie) 50mm,均用(yong)(yong)一道鉚(liu)釘連接(jie)間距(ju) 50~100mm。搭(da)接(jie)位置必須(xu)(xu)擦干凈搭(da)接(jie)面,有(you)(you)覆(fu)膜的收邊必須(xu)(xu)提(ti)前撕(si)掉覆(fu)膜

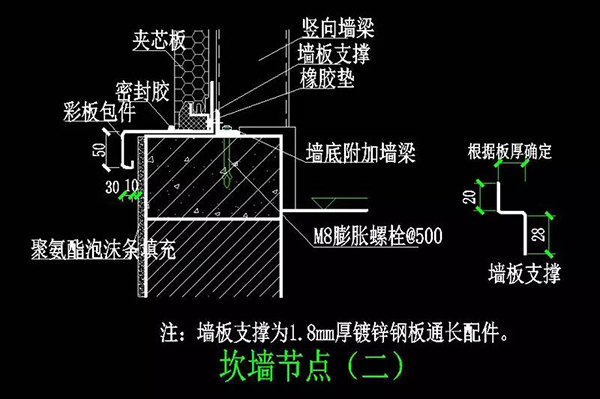

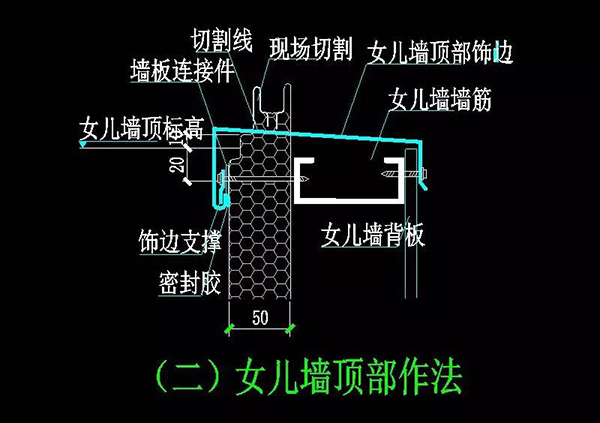

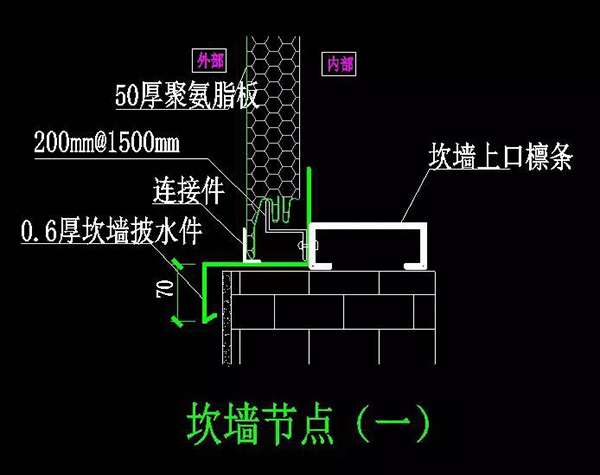

       A、坎(kan)墻泛水(shui)件的安裝

       當泛(fan)水件厚度≥0.6mm 時,搭接位置應(ying)作防止起(qi)縫(feng)處理

       坎墻(qiang)泛水(shui)在陽(yang)角位置的(de)安裝方法

       坎墻泛水在(zai)陰角位置的安裝方法

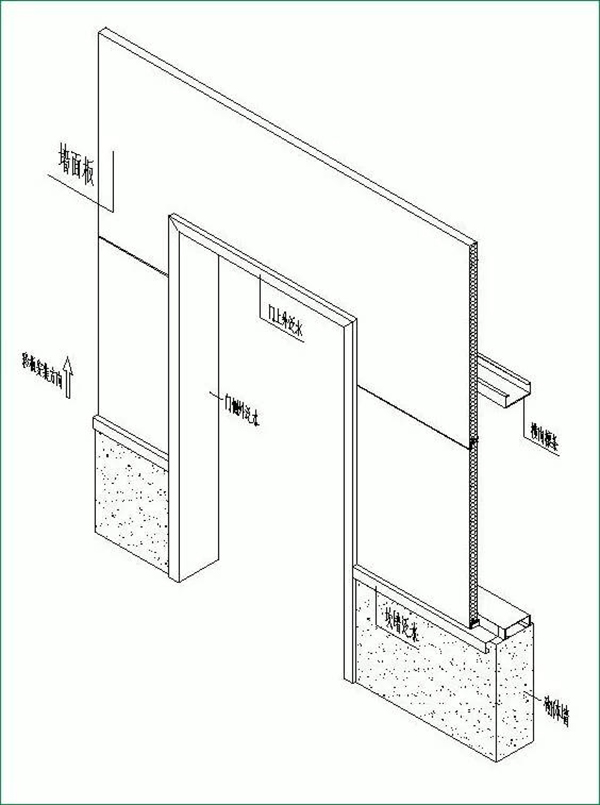

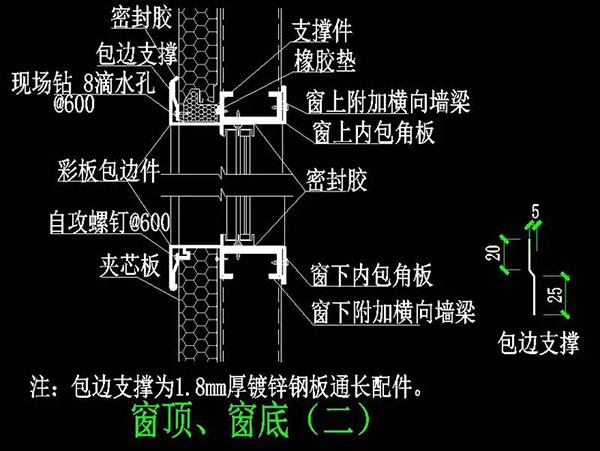

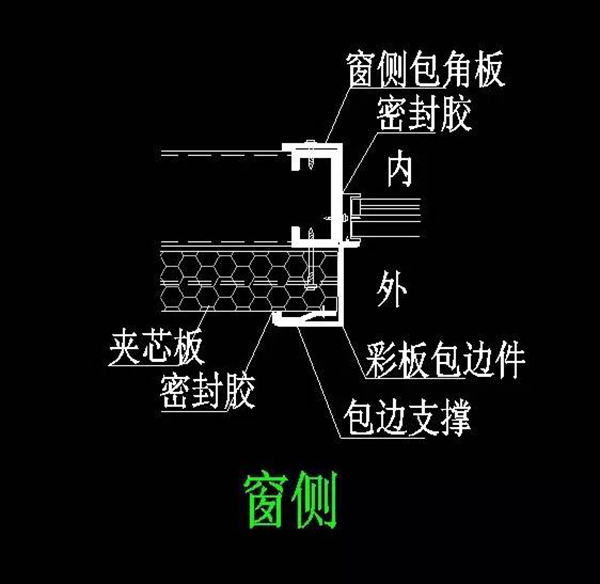

       B、門窗及洞口(kou)泛水件的(de)安裝

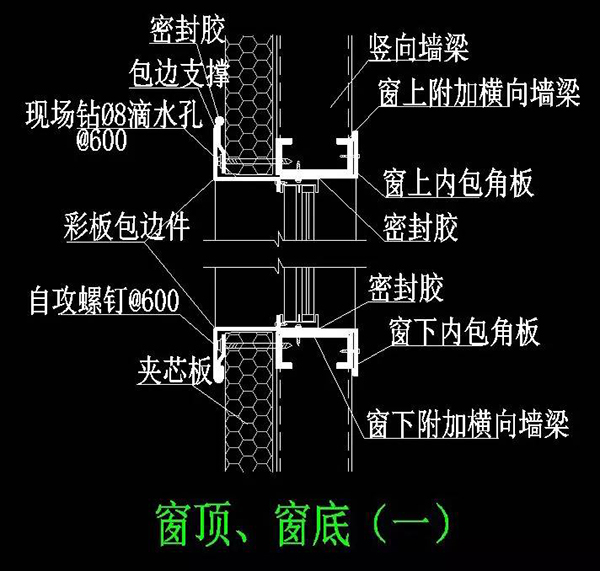

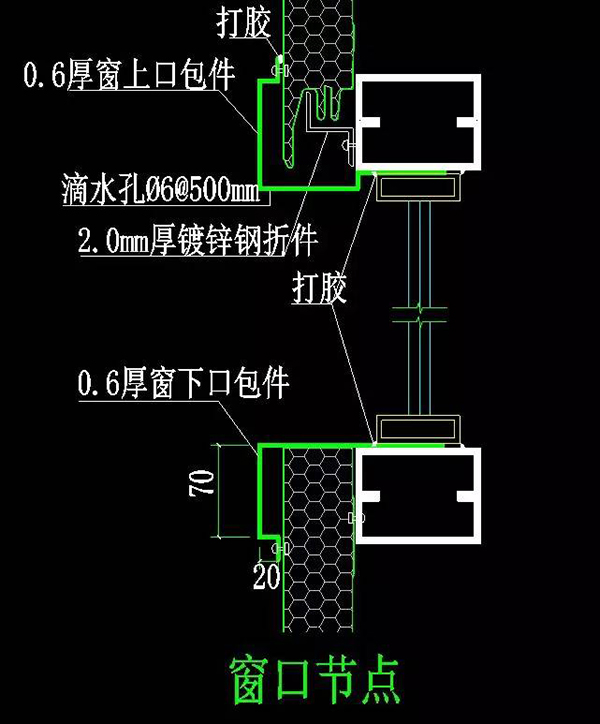

       門(men)窗洞口泛水件安裝(zhuang)時,轉(zhuan)角位置應形成搭接式相互構造(zao)防水, 具體(ti)如下圖:

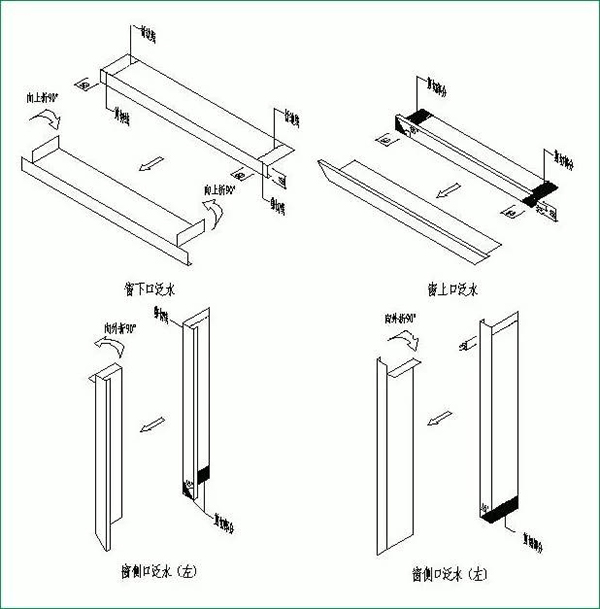

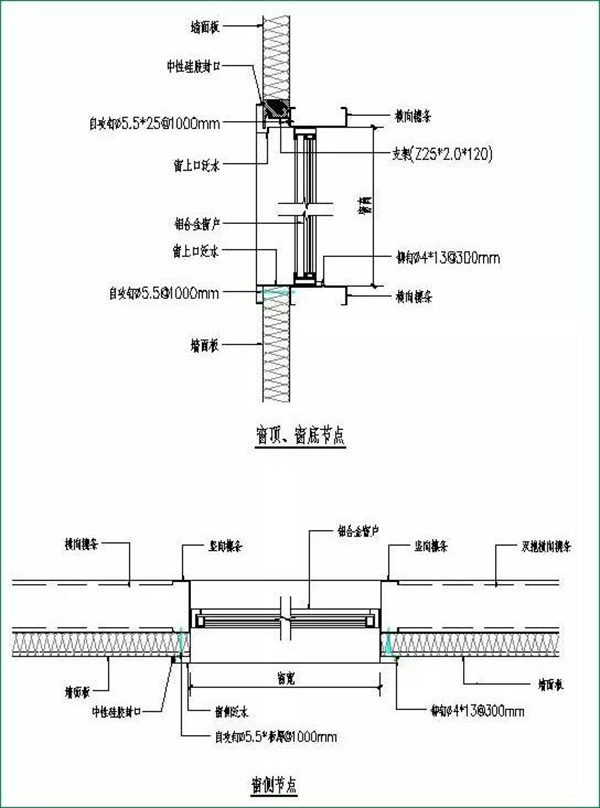

       安(an)裝順序為:窗下(xia)口泛水――窗側口泛水――窗上口泛水

       門口泛水安(an)裝同窗口

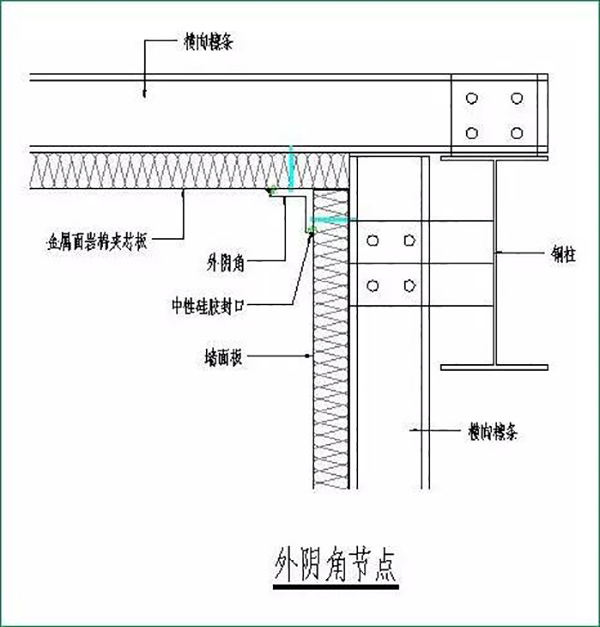

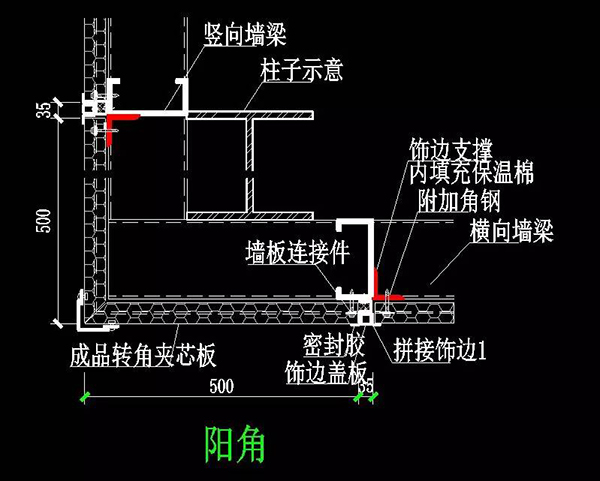

       C、陽角的安裝

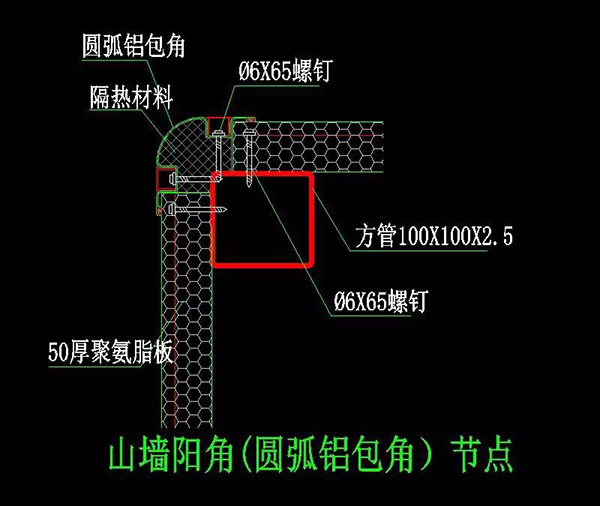

       當陽角(jiao)(jiao)不能采用(yong)轉角(jiao)(jiao)板時,可采用(yong)陽角(jiao)(jiao)包件進行裝(zhuang)飾,陽角(jiao)(jiao)包件靠兩個支(zhi)撐陰角(jiao)(jiao)與墻面板相連(lian),要求(qiu)安裝(zhuang)支(zhi)撐陰角(jiao)(jiao)的尺(chi)寸及垂直度(du)精(jing)確度(du)。角(jiao)(jiao)接縫的間隙處(chu)最好(hao)填滿保(bao)溫棉,保(bao)證此處(chu)的絕熱性(xing)。

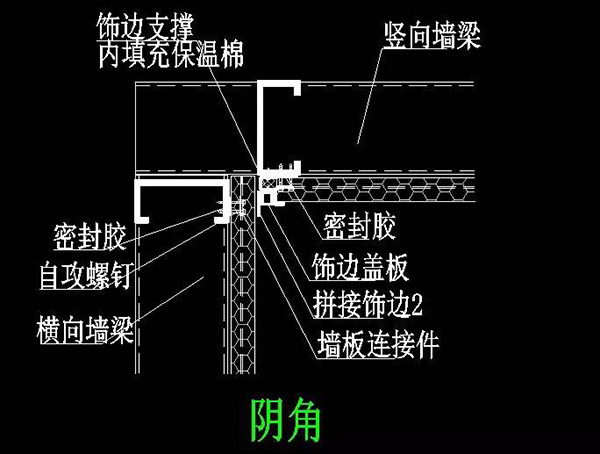

       D、陰角的(de)安(an)裝

       陰角包件靠兩個(ge)支(zhi)撐(cheng)陰角與墻面(mian)板相連,要(yao)求安裝支(zhi)撐(cheng)陰角的尺寸(cun)及垂直度精確度。角接縫的間隙處最(zui)好填滿保(bao)溫棉,保(bao)證此處的絕熱性。

       E、對接縫的安裝

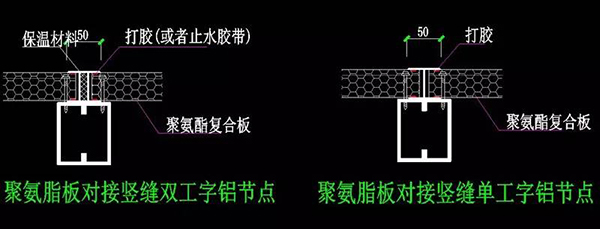

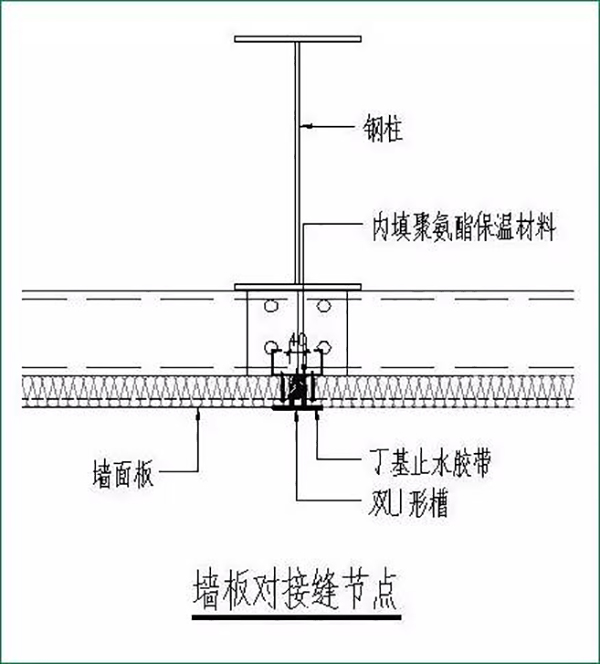

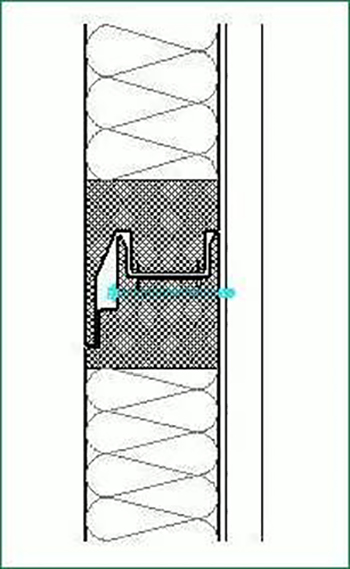

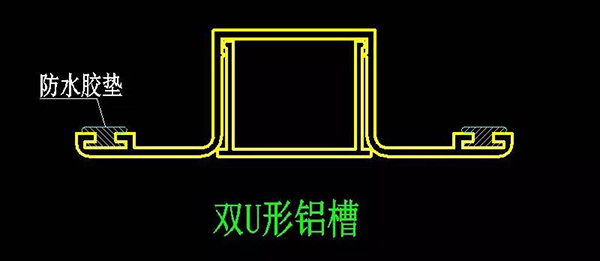

       墻面板對接位置一般選在(zai)柱(zhu)中位置且(qie)長度(du)不宜大于 12m,也(ye)可跟據(ju)建筑風格的(de)要求(qiu)分格。對接處必須嚴格控制板間(jian)的(de)間(jian)隙,誤差為(wei)±2.0mm,以保(bao)證安(an)裝保(bao)溫墊塊(kuai)的(de)密(mi)封性(xing)和 U 形包件(jian)的(de)垂(chui)直度(du)。

五、注意事項

       1、材(cai)料到達現(xian)場(chang)后,請仔細依照發(fa)貨清單(dan)檢(jian)查(cha)每一項的數量,運輸損傷等情況。如發(fa)現(xian)缺少或損壞請檢(jian)查(cha)其是否在發(fa)貨單(dan)上(shang)注明,并立(li)即(ji)通知千萬間公司相關(guan)服務部。

       2、小件材料如緊固件,連接片和密封劑應(ying)放在(zai)安(an)全(quan)的地方,最(zui)好(hao)上鎖以防失竊。

       3、不要用臟手套搬(ban)運墻(qiang)面板及安裝收(shou)邊,特別是鍍鋁鋅本色(se)板和(he)收(shou)邊,以(yi)防外墻(qiang)板和(he)收(shou)邊表面形成污(wu)漬,難以(yi)清(qing)潔而影響美觀。

       4、所有需用硅膠密封的地方,應將附著面擦干凈,使硅膠在彩板上有良好的結合面,膠縫應當飽滿密實,以免造成漏水。安裝過程中應必免墻面板與腳手架、柱子、磚墻等發生碰撞和摩擦而損壞。墻面(mian)板現(xian)場切割過程中,切割機械的(de)底面(mian)不宜(yi)與(yu)彩板面(mian)直接接觸,最好墊以(yi)薄三合(he)板。切割端的(de)毛刺及時(shi)去除及便安裝。板(ban)(ban)面(mian)鐵(tie)屑(xie)清理(li),板(ban)(ban)面(mian)在切割(ge)和鉆孔中會(hui)產生鐵(tie)屑(xie),這些(xie)鐵(tie)屑(xie)必須及時(shi)清理(li)干凈,不得過夜。鐵(tie)屑(xie)在潮濕的環境中會(hui)銹(xiu)蝕,銹(xiu)斑在板(ban)(ban)面(mian)形(xing)成后很驗證清除,并會(hui)長時(shi)間損壞漆面(mian)甚至基板(ban)(ban)。同樣其它切除的彩板(ban)(ban)頭,鋁合金(jin)鉚釘拉斷的鐵(tie)桿(gan)等都應及時(shi)清理(li)干凈。

       5、每天安裝(zhuang)工作完成后,必須將現(xian)場當天留下的(de)所(suo)有(you)雜物清理干凈。
